Facility

http://www.mybuilt.blogspot.com/

Facility = สิ่งอำนวยความสะดวก
ความหมายในวงการก่อสร้างคือ How to? จะทำอย่างไรให้ขบวนการก่อสร้าง ในโครงการหนึ่งๆ ตั้งแต่เริ่มจนจบงาน ประสบความสำเร็จโดยมีปัญหา อุปสรรคน้อยที่สุด
ฉะนั้น ผู้บริหารโครงการ ต้องจัดเตรียม Facility สนับสนุน
1 แผนงานก่อสร้าง
2 วัสดุอุปกรณ์ เครื่องมือ เครื่องจักร ทุกชนิด
3 แรงงาน

Step 4 การเคลือบผิวมันและป้องกันฝุ่น

รูปภาพ
Step 4 ขั้นตอนการเคลือบเงาด้วย Converseal

รายละเอียดการปฏิบัติงาน
1ขั้นตอนการล้างทำความสะอาดพื้น
1.1โดยทั่วไป ก่อนจะล้างทำความสะอาดและเคลือยเงาพื้น ควรรอให้คอนกรีตมีกำลังอัดที่ 28 วัน ก่อน
แต่โดยปฏิบัติแล้วทำได้ยากเนื่องจากมีเวลาที่จำกัด
1.2เตรียมพื้นที่ เก็บกวาด เศษขยะ ทำความสะอาดพื้นที่
1.3ขั้นตอนการขัดล้างคราบปูน ใช้น้ำยาล้างคราบปูน ที่มีคุณสมบัติเป็นกลาง ผสมน้ำสะอาดด้วยอัตราส่วน
1:20 หนึ่งแกลลอนใช้ขัดล้างพื้นได้ประมาณ 500 ตรม.
1.4ราดน้ำยาที่ผสมลงบนพื้นที่จะทำการขัดล้างทิ้งไว้ประมาณสิบนาที ใช้เครื่องขัดล้าง ขัดจนกว่าคราบปูน
และสิ่งสกปรกจะออกหมด
1.5ใชน้ำสะอาดล้างและเก็บกวาดน้ำที่เกิดจากการขัดล้างออกให้หมด ทิ้งพื้นให้แห้งหนึ่งวัน
2 ขั้นตอนการเคลือบเงาด้วย Converseal
2.1ปริมาณการใช้ converseal มีรายละเอียดดังนี้
1 ลิตร ต่อพื้นที่ 30 ตรม. ต่อครั้ง
ลง converseal 5 รอบ
1 ลิตร ต่อพื้นที่ 6 ตรม. ต่อ 5 ครั้ง
2.2 วิธีที่ดีที่สุดของการลง converseal เมื่อลงรอบที่หนึ่งให้ทิ้งไว้หนึ่งวัน
ส่วนสี่ครั้งที่เหลือ รอให้ converseal แห้งสามารถลงซ้ำจนครบห้ารอบได้
2.3 ขั้นตอนการปั่นเงา ใช้น้ำยาชนิดบำรุงรักษาพื้น และใช้…

Step 3 การดึงลวดและอัดน้ำปูน

Step 3 ขั้นตอนการ Stressing and Grouting

1 หลักการและเหตุผล
เพื่อลดการแตกร้าว Shrinkage Crack ของพื้นคอนกรีต อันเนื่องจากการเทคอนกรีตแบบ Strip
ยาว 50-60 เมตร
2 การ STRESSING
2.1 หลังจากการเทคอนกรีตพื้นแต่ละ Strip 2.5 - 3.0 วัน ( 60 - 72 ชม. ) ให้ทำการดึงลวดอัดแรงในทิศทางตามยาวของ
จำนวนครึ่งหนึ่งของลวดทั้งหมด ( เส้นเว้นเส้น ) ด้วยแรง 10 ตันต่อเส้น ( กรณีสมอยึดแบบ 3 เส้น ให้ดึงลวดแต่ละกลุ่ม
เพียงเส้นเดียวด้วยแรง 15 ตัน ) ก่อนดึงลวดต้องพ่นสี Mark ปลายลวดเพื่อเตรียมดำเนินการวัด Elongation ตามปกติ
แต่ยังไม่ต้องวัด Elongation ในขณะนี้
2.2 กรณีที่สมอยึดตัวสุดท้ายอยู่ห่างจากขอบ Concreting Joint น้อยกว่า 0.40 เมตร ยังไม่ต้องดึงลวดที่สมอยึดตัวนั้น แต่
ต้องดึงพร้อมลวดใน Strip ถัดไป
2.3 กรณีที่ดึงลวดตามข้อ 2.1 แล้วเกิดการแตกร้าว หรือรอยร้าวที่คอนกรีต บริเวณหัวสมอยึดให้ลดแรงดึงจาก 10 ตัน
เหลือ 8 ตัน
2.4 เมื่อเทคอนกรีตครบทุก Strip แล้ว 2.5 - 3.0 วัน ( 60 - 72 ชม.) แต่กำลังอัดของคอนกรีตยังต่ำกว่า 240 ksc. ให้ทำการ
ดึงลวดอัดแรงในทิศทางตามขวางของ Strip จำนวนครึ่งหนึ่งของลวดอ…

Step 2 การขัดมันด้วยผง Floorhardener

Step 2 ขั้นตอนการขัดมันด้วยผง FLOOR HARDENER

หลังจากเทคอนกรีนแล้วเสร็๗ จัดช่างปูนทำความสะอาดตามแนวรอยต่อระหว่างคอนกรีตเก่าและใหม่
ก่อนที่คอนกรีตใหม่จะเริ่มเซ็ตตัว

1. เมื่อปูนเริ่มเซ็ทตัว (ทดสอบโดยการเหยียบด้วยเท้า) ให้ทำการเปิดหน้าปูนด้วย ถาดหยาบ
2. ลากกล่องอลูมิเนียม ปรับระดับแบบหยาบ ก่อนลงผง Floorhardener
3 การโรย Floor Hardener ให้แบ่งเป็น 2 ส่วน ส่วนแรก ประมาณ 60 – 70 % ( เช่น 5 กก./ถุง ก็ใช้ 3.5 กก. )
ขัดด้วยถาดหยาบ ลากกล่องอลูมิเนียมควมคุมระดับ แล้วโรยผงส่วนที่เหลือ
4. เสร็จแล้วขัดหน้าด้วยถาดขัดหยาบ
5. เช็คระรับแบบละเอียดครั้งสุดท้าย คอนกรีตเริ่มเซ็ตตัว
6. ก่อนคอนกรีตเซ็ตตัว ต้องคอยเก็บเศษปูน และทำความสะอาดรอยต่อคอนกรีต
7 อาศัยประสบการณ์ของ นายช่าง โฟรแมนและช่างปูน หลังจากใช้ถาดขัดหยาบขัดผิวจนรู้สึกได้ว่า
ผิวคอนกรีตไม่มีการยุบหรือยุบตัวน้อยมาก ให้เริ่มใช้เครื่องขัดสองใบพัด (คอปเตอร์)
8 หลังจากนั้นให้ลงเครื่องขัดแมงปอขนาด 5 แรง

10. ให้สังเกตว่าผิวพื้นว่าแห้ง พอที่จะเก็บเกรียง (ด้วยมือ) หรือยัง ปัจจุบันไม่นิยมเพราะผิวมันจะเป็นรอยเกรียง
แต่จะจบด้วยเครื่องขัดมัน 4 แรง ที่นำเข้าจากต่างประเทศ

11. หล…

Step 1 ตั้งแต่เริ่มต้นถึงการเทคอนกรีต

รูปภาพ
Step 1 ขั้นตอนการทำงาน เริ่มตั้งแต่ การปรับดินเทลีน จนถึงการเทคอนกรีตเสร็จ

1. เท Lean Concrete หนาประมาณ 5 ซม. ตลอดพื้นที่ ที่จะเทคอนกรีต Recheck ระดับหลังเทคอนกรีต lean เสมอเพื่อ
ควบคุมความหนาของพื้นและควบคุม covering ของเหล็กเสริม ซึ่งผิว Finished จะต้องเป็นผิวขัดมันเรียบ
2. ปูพลาสติกรองพื้นหนา 0.2 mm. ให้ทั่วบริเวณที่จะเท รอยต่อของพลาสติก Sheet ควร ต่อด้วยความร้อน
และสนิทตลอดแนว ถ้า พลาสติก Sheet ชำรุดให้ซ่อม ซึ่ง Plastic Sheet จะเป็นตัวช่วยลด Friction ของคอนกรีตในการทำพื้นระบบ Post tension กับ Lean Concreteจาก Step 1 ตั้งแต่เริ่มต้นถึงการเทคอนกรีต
3. การวางเหล็กเสริมควรวางให้ได้ตำแหน่ง เหล็กบนต้องอยู่บนจริง ๆ เหล็กล่างต้องอยู่ล่าง และในส่วน
Covering ต้องได้ตามที่กำหนดโดยใช้ลูกปูนและ barchair ช่วยในการจัดตำแหน่งของเหล็กเสริมจาก Step 1 ตั้งแต่เริ่มต้นถึงการเทคอนกรีต

4. การตัด Joint ของแต่ละ Bay ให้ใช้ตะแกรงกงไก่เป็นแบบ ด้านที่จะตัด Joint ควรยึดตะแกรงให้แน่นด้วย
เหล็ก 9 mm. ตลอดแนวที่จะตัด Joint ระวังเวลา จี้คอนกรีต ถ้ายึดตะแกรงไม่ดีจะทำให้คอนกรีตทะลักล้นออกมา การติดตะแกรง
ควรวางให้ได้ระนาบฉา…

ก่อผนังด้วย Q-CON Block

รูปภาพ
Method statement วิธีก่อผนัง Q-CON BLOCK
1
ผสมปูนทรายทั่วไปสำหรับปรับระดับ Block ชั้นแรก และผสมปูนก่อ Q-CON เพื่อประสานระหว่าง
Block
2
ตักปูนทรายทั่วไปป้ายลงบนพื้นตามแนวก่อผนังหนาประมาณ 3 - 4 ซม. เริ่มวาง Q-CON Block
ก้อนแรกลงไปบนปูนทราย ใช้ค้อนยางเคาะปรับแต่งให้ได้แนวระดับ โดยอาศัยแนวเชือก หรือสาย-
เอ็นที่ขึงไว้สำหรับทำระดับแล้ว
3
ใช้เกรียงก่อ Q-CON ตักปูนก่อ Q-CON ป้ายลงด้านข้างของก้อนแรก โดยลาก
จากด้านล่างขึ้นมาจนเต็มก้อน ความหนาของปูนก่อ 2 - 3 มม. และวางก้อนที่ 2 ให้ชิดกับก้อนแรก
ปรับระดับด้วยค้อนยาง และระดับน้ำแล้วก่อต่อไปด้วยวิธีเดียวกันจนเสร็จแนวก่อชั้นแรก
4
เริ่มก่อน BLOCK ชั้นที่ 2 โดยใช้เลื่อยตัด BLOCK ครึ่งก้อนแล้วป้ายปูนก่อ Q-CON ลงด้านบนของ
BLOCK ชั้นแรก แล้วจึงยก BLOCK ชั้นที่ 2 วางทับลงไป จากนั้นใช้ค้อนยางเคาะปรับระดับเช่นเดียวกัน
ทั้งนี้ให้แนวรอยต่อก้อนเยื้องสลับกันอย่างน้อย 10 ซม. แล้วก่อชั้นต่อไปด้วยวิธีเดียวกันจนแล้วเสร็จ
5
เมื่อก่อบล๊อคชนกับโครงสร้าง เช่น เสา คสล. ให้ยึดผนัง โดยใช้แผ่นเหล็ก ( Metal Strap ) ตอกยึดด้วย
ตะปูคอนกรีตทุกๆ 2 ชั้น ของแนวก่อ BLOCK ( ทั้งนี้ให้ป้าย…

งานก่ออิฐ ฉาบปูน

รูปภาพ
Method Statement Block waall and Plaster

1. การเตรียมการ

1.1
ให้เริ่มทำ Curb คอนกรีต กว้าง 6 ซ.ม. สูง 10 ซ.ม. เป็น Support ของคอนกรีตบล็อค หนา 7 ซ.ม.
1.2
เจาะเสียบเหล็กยึดรอยต่อผนังยึดติดกับเสาทุก 60 ซ.ม. และเสียบเหล็ก 9 มม. ยาว 40 ซ.ม.
ให้ยื่นออกจากเสา 30 ซ.ม. โดยใช้ Epoxy
1.3
ตีเส้นแนวก่ออิฐคอนกรีตบล็อค ลงบนเสาเพื่อเป็นแนวก่ออิฐคอนกรีตบล็อค
2. การทำงาน
2.1
ปรับระดับ Curb คอนกรีตให้ได้ระดับ โดยใช้ปูนก่อจัดแนวระดับ


2.2
เริ่มวางอิฐคอนกรีตบล็อค ก้อนแรกลงไปบนปูนทราย ใช้เกรียงก่อเคาะปรับแต่งให้ได้แนวและ
ระดับโดยอาศัยแนวเสาเอ็นที่ขึงไว้
2.3
ใช้เกรียงก่ออิฐตัดปูนก่อ ป้ายลงด้านข้างของก้อนแรก โดยลากจากด้านล่างขึ้นจนเต็มก้อน
ความหนาปูนก่อประมาณ 0.5 - 1 ซ.ม. และวางก้อนที่ 2 ให้ชิดกับก้อนแรก ปรับระดับด้วย
เกรียงก่อและระดับน้ำแล้วก่อต่อไปด้วยวิธีเดียวกัน จนเสร็จแนวก่อชั้นแรก


2.4
เริ่มก่อชั้นที่ 2 โดยใช้เกรียงขีดที่อิฐที่ต้องการ แล้วใช้เกรียงก่อเคาะอิฐคอนกรีตบล็อคป้ายปูนก่อ
ลงด้านบนของอิฐคอนกรีตบล็อคชั้นแรก แล้วยกอิฐคอนกรีตบล็อคชั้นที่ 2วางทับลงไป ใช้เกรียง
ก่อเคาะปรับระดับ ให้แนวรอยต่อเยื้องสลับกัน แล้วก่อชั้นต่อไป…

การทำ ฝ้าทีบาร์ T-bar

Method statement for T-Bar Installation
ขั้นตอนการติดตั้ง
1
ยึดฉากผนัง ที-บาร์ กับผนังโดยรอบให้ได้ระยะที่ต้องการ
2
ยึดฉากเหล็ก 2 รูเข้ากับโครงสร้างอาคารให้ได้แนว โดยวางระยะห่างกัน 1.20 x 1.20 ม.
ด้วยพุกเหล็ก 6 มม.หรือ Check จุด Start ของโครงฝ้าว่าจัดให้เศษไปอยู่ตรงไหน เพื่อจะได้จัด
ระยะโครงคร่าว Main ถูก
3
ยึดปลายด้านหนึ่งของลวดเข้ากับฉากเหล็ก 2 รู
4
สอดปลายอีกด้านหนึ่งของลวดเข้ากับสปริงปรับระดับและชุดหิ้วทีจี ที-บาร์ ด้วยสปริงปรับระดับ
5
ยึดชุดหิ้ว ทีจี ที-บาร์ กับเมนรันเนอร์ 3.60 ม.
6
สอดครอสรันเนอร์ 1.20 ม. ให้ได้ฉากกับเมนรันเนอร์ เว้นช่วงห่างกัน 0.60 ม.
โดยตลอด จะได้แนวโครงคร่าวขนาด0.60 x 1.20 ม.แต่ถ้าต้องการขนาดโครงคร่าว 0.60 x 0.60 ม.
ให้เพิ่มครอสรันเนอร์ 0.60 ม. ระหว่างกลางของครอสรันเนอร์ 1.20 ม.

7
ปรับระดับโครงคร่าวทั้งระบบอย่างละเอียดที่สปริงปรับระดับ
8
วางแผ่นยิปซัมของไทยยิปซัมที่ทาสีเรียบร้อยแล้วขนาด 59.5 x 59.5 ซม. ( หนา 9 มม. ) หรือ
59.5 x 119.5 ซม. ( หนา 12 มม. ) บนโครงคร่าว ทีจี ที-บาร์ตามต้องการ
9
ถ้าโครงคร่าว T-Bar มีช่วง Span ยาวให้ดึงเอ็นหัวท้าย เพ…

การทำฝ้าฉาบเรียบ

Method statement ฝ้าฉาบเรียบ
1
ยึดฉากผนังฉาบเรียบกับผนังโดยรอบ ให้ได้ระดับที่ต้องการ
2
ยึดฉากเหล็ก 2 รู เข้ากับโครงสร้างอาคาร ให้ได้แนว โดยวางระยะห่างกัน 1.20 x 1.20 ม.
ด้วยพุกเหล็ก 6 มม.
3
ยึดปลายด้านหนึ่งของลวดเข้ากับฉากเหล็ก 2 รู
4
สอดปลายอีกด้านหนึ่งของลวดเข้ากับสปริงปรับระดับและชุดหิ้ว ทีจี-เฟอร์ริ่ง ปรับระดับชุดหิ้วทีจี-เฟอร์ริ่ง
ด้วยสปริงปรับระดับ
5
ใช้ทีจี-เฟอร์ริ่งเป็นโครงคร่าวบน ติดเข้ากับชุดหิ้วทีจี-เฟอร์ริ่ง ทุกระยะ 1.20 ม.
6
ใช้ทีจี-เฟอร์ริ่ง เป็นโครงคร่าวล่างติดเข้ากับโครงคร่าวบนด้วยล็อคกิ้งคี ทีจี-เฟอร์ริ่ง โดยวางแนวให้
ได้ฉากกับโครงคร่าวบน
** วางโครงคร่าวล่าง ห่าง 0.40 ม. สำหรับติดแผ่นแผ่นยิบซัมของไทยยิบซัมหนา 9 มม.
** วางโครงคร่าวล่าง ห่าง 0.60 ม. สำหรับติดแผ่นแผ่นยิบซัมของไทยยิบซัมหนา 12 มม.
7
ปรับระดับโครงคร่าวทั้งระบบอย่างละเอียดที่สปริงปรับระดับ
8
ติดแผ่นยิบซัมของไทยยิบซัมชนิดขอบลาดเข้ากับโครงคร่าวล่างด้วยสกรูเกลียวปล่อยทุกระยะ 30 ซม.
และฉาบรอบรอยต่อก่อนทาสีทับตามต้องการ

งานขัดผิวมัน พื้นด้วยผง Floor hardener
การปูพื้นด้วย Marblex Tile
งานมุงหลังคาอาคารขาดใหญ่

การบุกระเบื้องผนัง

รูปภาพ
Method statement Ceramic Laying
1
ทำการฉาบผนังในส่วนที่จะปูกระเบื้อง และขูดหน้าหยาบไว้ก่อน
2
ทำการวาง off set line เพื่อหา line แนว start การปูกระเบื้อง
3
ศึกษารายละเอียดของห้องแต่ละห้องว่าใช้กระเบื้อง Tone, เฉด, สีอะไร, ปูสลับลายหรือใช้ Tone
สีเดียวตลอด, ความสูงที่จะปู, ตำแหน่งสุขภัณฑ์ภายในห้อง
4
ทำการปูกระเบื้องโดยเริ่มแผ่น Start ตาม Shop Drawing ของแต่ละห้อง เพื่อจัดตำแหน่งของแผ่นให้ลงตัว
และเหมาะสมกับสุขภัณฑ์ที่จะติดตั้งในแต่ละห้องโดยเว้นร่องสำหรับยาแนวประมาณ 2 มม.ใช้ไม้สามเหลี่ยม
ช่วยในการจัดระนาบของกระเบื้องที่ปู

5
ในส่วนที่เป็นมุม และจุดสิ้นสุดต้องใส่คิ้ว PVC. และต้องเลือกใช้สีตามที่กำหนดใน Shop Drawing

6
ทำการยาแนวกระเบื้องตาม Tone สีของกระเบื้อง
ข้อควรระวัง
1
แผ่น Start ต้องเริ่มตาม Shop Drawing เสมอ
2
รายละเอียดเกี่ยวกับตำแหน่งของสุขภัณฑ์ และตำแหน่งต้อง Hole ไว้ก่อน
3
เฉดสี และ Tone สีต้องถูกต้องตาม Shop Drawing และที่เสนอ Approve
ควรใช้กระเบื้องล็อตเดียวกันในแต่ละห้อง
4
การป้ายปูนต้องให้เต็มทั่วทั้งแผ่นไม่ให้เกิดโพรง ( ตรวจสอบโดยใช้เหรียญเคาะดูตามแผ่น )
Other
-
ตำแหน่งประตู หน้าต่าง จะต้องมีเสาเอ็น - …

การติดตั้งวงกบประตู หน้าต่าง

รูปภาพ
Method statement การติดวงกบประตูและหน้าต่าง

วงกบประตูหน้าต่าง ที่ใช้กับอาคารส่วนมากจะเป็นวงกบไม้ เหล็กและอลูมิเนียม
1
งานอลูมิเนียมประตูหน้าต่าง ส่วนมากจะจ้างผู้รับเหมาเป็นผู้ติดตั้ง ทางบริษัทฯ จะต้องจัดเตรียมช่อง
เปิดไว้ให้งานที่ต้องทำ คือ
1.1 เทเสาเอ็นและทับหลัง ตามขนาดช่องเปิดที่ต้องการ
1.2 จับเซี้ยมและฉาบปูนให้ได้ตามขนาดตามแบบ ช่องเปิดจะต้องได้ขนาด ทั้งแนวดิ่ง แนวราบ และเส้น-
ทแยงมุมควรจะทำงานฉาบปูนให้เรียบร้อย เพื่อป้องกันปูนเลอะขอบกระจก และอลูมิเนียม
1.3 เมื่อติดตั้งอลูมิเนียมเสร็จแล้ว ควรใช้เทปกาวปิดอลูมิเนียมไว้ เพื่อป้องกันการเปรอะเปื้อนเนื่องจากการ
ทาสี โดยเฉพาะประตูที่มีธรณีเป็นอลูมิเนียม จะเกิดการถลอก ก่อนการส่งงาน เทปกาวที่ใช้ต้องเป็น
เทปกาวที่ใช้กับงานอลูมิเนียมโดยเฉพาะ เมื่อลอกออกจะไม่มีกาวติดอยู่ที่ผิวอลูมิเนียม
1.4 ควรติดตั้งให้ผิวอลูมิเนียมล้นออกจากผนัง ประมาณ 2 - 3 มม. เพื่อป้องกันการล้มดิ่งของงานผนัง
2
งานประตูไม้และประตูเหล็ก จะใช้ผู้รับเหมาติดตั้งเหมือนงานอลูมิเนียม งานที่ต้องทำคือ
2.1 เตรียมช่องเปิด โดยทำเสาเอ็นทับหลัง โดยฝังเหล็กเส้นขนาด 9 มม .ไว้ เพื่อ…

Hanging wall with Gypsum board

รูปภาพ
Method statement Hanging Wall

1.วิธีการทำงาน
1.1 ทำการวาง Alignment ของแนวผนัง Hanging wall โดย Survey โดยวาง Grid lineไว้ที่พื้น
1.2 Off set line เป็นริมนอกของแนวผนังซึ่งเมื่อทำการติดตั้ง Frame ให้ทำการทิ้งดิ่งลงหาเส้น Off set line
ที่วางไว้บนพื้นโดยอาจจะลดความหนาของ Frame และแผ่นยิปซัมบอร์ด เพราะเมื่อทำการติดตั้งแผ่นยิปซัมแล้วผิว
Finished จะได้ตาม Alignment พอดี
1.3 ทำการยก Frame hanging ขึ้นติดตั้งโดยใช้ Crane หรือรอกช่วยในการติดตั้ง
1.4 ทำการ Check ระยะ ระดับ ทั้งแนวราบและแนวดิ่งให้ได้ตามแบบแล้วยึด Frame ไว้กับ Truss โดยอาจจะทำเป็น
Support ยื่นออกมาในกรณีที่ตำแหน่งของ Hanging wall ไม่ตรงกับแนวของ Truss อาจจะทำ Support ฝากไว้กับ
แปโดยใช้แปคู่ที่อยู่เหนือ Hangingwall ไม่ควรใช้แปตัวเดียวในการรับ Load จาก Hanging wall เพราะจะทำให้แปบิด
และตกท้องช้างมากเกินไป
1.5 ยิง Main fra…

การมุงหลังคา อาคารขนาดใหญ่ด้วย Metal Sheet V.0

Method Statement Metal Sheet with Superpolynum
1. ขั้นตอนการผลิต Metal Sheet ณ หน่วยงาน
1.1 การเตรียมพื้นที่ติดตั้งเครื่องรีดแผ่น และการนำ Coil ไปยังจุด Stock Coil
1
การเตรียมพื้นที่สำหรับตั้งเครื่องรีดแผ่น ต้องทำการปรับพื้นที่ในบริเวณสำหรับตั้งเครื่องรีดให้เรียบ
และมีการบดอัดพื้นให้แน่น
2
พื้นที่บริเวณวางเครื่องรีดและ Coil มีขนาดความกว้างไม่ต่ำกว่า 5.00 ม. ยาว 20.00 ม. หรือตามขนาดความยาว
ของแผ่นหลังคา
3
การนำ Coil ลงจากรถบรรทุก ใช้รถเครน 20 ตัน ( Coil 1 ม้วนหนักประมาณ 5 ตัน ) ประกอบเข้ากับชุดโซ่
( ตามมาตรฐาน Lysaght ) เพื่อทำการคล้องม้วน Coil โดยให้แนวโซ่อยู่ในแนว Center เดียวกันกับ Coil
4
ทำการยก Coil ลงจากรถบรรทุก มายังบริเวณ Stock Coil ซึ่งมีวัสดุรองด้านล่างให้สูงจากพื้นดิน
และมีการกั้นบริเวณพร้อมติดป้ายประกาศห้ามเข้าบริเวณกองวัสดุ
1.2 การนำเครื่องรีดแผ่นเข้าสู่จุดตั้งเครื่อง
1
นำรถหัวลากเครื่องรีดเข้าสู่พื้นที่ต้องการวางเครื่องจักร
2
ใช้รถเครนหนัก 20 ตัน เข้ายกประคองเครื่องจักร แล้วให้รถหัวลากออกจากตัวรถ
3
นำแท่น Sopport ที่เตรียมไว้ 8 ชุด ไปวางไว้ ณ จุด ที่มีขาปรับระดับทั้ง 8 จุด
แล้วทำการปล…

การมุงหลังคา อาคารขนาดใหญ่ด้วย Metal Sheet V.1

Method Statement Installation Metal Sheet Roofing


1. การเตรียมการ

1.1
เตรียมหาพื้นที่สำหรับจอดเครนและเช็คน้ำหนักแผ่น Metal Sheet ต่อแผ่น เพื่อหาสลิงผ้าสำหรับยก

1.2
Stock Roofing Sheet บนโครงหลังคาเหล็ก เริ่มกองจาก Line 7Ba - 7 (G-H) โดยยกกองละ 5 แผ่น

และ วางระยะห่างกองละ 2.5 - 3 m.

1.3
แผ่น Metal Sheet ที่น้ำขึ้นบนหลังคา ควรมีการยึดติดกับ Frame Steel


2. การทำงาน

2.1
ตรวจสอบการยกแผ่น Metal Sheet ต้องมี Frame Steel ยึดติดหุ้มแผ่นหลังคา

2.2
ตรวจสอบการวาง Wire mesh รองพื้นว่าปูตรงแนว และระยะทาบ ถูกต้องตาม Spec หรือไม่

ระยะทางระหว่าง Wire mesh 2 ช่องของ Mire mesh

2.3
ตรวจสอบการวางแผ่น Foil รองพื้น และตามด้วย Insulation foil 50 mm. อีก ควรให้แผ่น foil เรียบ

ระยะทาบแผ่น Foil ~ 10 cm. ส่วน Insulation ให้วางชนกับแนวเดิม

2.4
ตรวจสอบการยึดติด Screw และ Nut ควรให้มียางกันน้ำ และ ยึดให้แน่น

2.5
ตรวจสอบ Flashing ขึ้นหลังคา และ Flashing จุดต่าง ๆ ควรมีการยึดติดแน่นหนา และมียางกันน้ำ

รองรับ Nut

2.6
ตรวจสอบการรับน้ำของหลังคา Metal Sheet ต้องไม่มีการรั่ว

2.7
กำหนดให้เดินข้ามแผ่น Skylight บนหลังคา ( ในกรณีที่มี )


3.ขั้นตอนการติ…

การมุงหลังคา อาคารขนาดใหญ่ด้วย Metal Sheet

Method Statement For Metal Sheet Roofing v2

1. การเตรียมการ
1.1
เตรียมหาพื้นที่สำหรับกองวัสดุและจัดเตรียมรถเครนสำหรับการยกแผ่น
1.2
จัดกองแผ่น Metal Sheet บนโครงหลังคา เริ่มกองจาก line G-A ,G M โดยแยกกองละ 17 แผ่น
โดยวางระยะหว่างกองละ 12 M. หรือให้ตรงกับ Main Truss
1.3
แผ่น Metal Seet ที่ทำขึ้นบนหลังคา ควรมีการยึดติดกับโครง Truss เพื่อกัน แผ่น Slide
2. ขั้นตอนการติดตั้ง
2.1
Mark line ตำแหน่งที่ติดตั้งแผ่น Metal Sheet บนแป ระยะ 75 ซม.ตามขนาดของแผ่น
2.2
ปูตะแกรง Wire mash เบอร์ 18 mm. 2.5 x 2.5 cm ตลอดพื้นที่ ที่จะมุงหลังคายึดด้วย
Serew โดยยึดตะแกรงติดไว้กับแปและดึงตะแกรงให้ตึงมากที่สุด
2.3
Insulation ใช้ 2 ชั้น โดยชั้นแรกไม่มี Foil และชั้นบนใช้ชนิด Foil ติดมากับตัวฉนวน 1 ต้น อยู่ด้านบน
2.4
การติดตั้งจะเริ่มทำงานไปแขวงเดียวกับ Wire Mesh โดยการยึด Foil ให้หนาพอประมาณ ยึดด้วย
serew 4 ตัว ดึงม้วน Foil ให้สุดปลายหลังคา ดึงให้ตึงและยึดด้วย Screw เหมือนด้านบน
2.5
รอยทับซ้อนของ Foiln จะทำการทับซ้อนระยะเท่ากับ 50 มม.
2.6
ทำการปู Insulation ชนิดไม่มี Foil ไว้ด้านล่างและปูทับด้ว…

การขัดผิวมันกับผง Floorhardener

Method statement steel trowel with FLOOR HARDENER

1. เมื่อปูนเริ่มเซ็ทตัว (ทดสอบโดยการเหยียบด้วยเท้า)
2. ให้เปิดหน้าปูน ตามแนวขวางก่อน
3. เสร็จแล้วโรยผงรอบแรก + ปล่อยให้ผงอิ่มตัว ( Hardener ของ Sika ) โดยการโรยผง Hardener ควรโรยให้ความหนา
สม่ำเสมอ
4. เสร็จแล้วขัดหน้าตามแนวขวาง
5. ปรับระดับด้วยกล่องอลูมิเนียม ให้ได้ตามต้องการ
6. เสร็จแล้วโรยรอบสอง (ตามขั้นตอนแรก)
7. โรยรอบสองเสร็จ ดูหน้างานแล้วขัดถาด สลับตามขวาง ตามยาว
8. ขัดถาดไปเรื่อย ๆ จนดูว่าพอแล้ว ค่อยลงใบ
9. ลงใบให้ขัดตามขวาง และยาว

10. ดูว่าลงใบแล้วปูนแห้งพอที่จะเก็บเกรียง (ด้วยมือ) หรือยัง
11. การเก็บเกรียง ก็จะเก็บถอยหลังมาเรื่อย ๆ ประมาณ 3 รอบ
12. หลังจากขัดเสร็จ 24 ชม. ให้บ่มด้วยวิธีตามสเปค
3. การตรวจสอบก่อนการเทคอนกรีต และระหว่างการเทคอนกรีต
- ตรวจสอบระดับของ Lean Concrete และความเรียบร้อยของพลาสติก Sheet
- ตรวจสอบแนววางท่อ และระดับของลวดอัดแรงให้ได้ตามแบบ
- ตรวจสอบงานระบบที่อยู่ใต้พื้นให้ตรงตามแบบ
- ตรวจสอบเหล็กเสริมตามช่องเปิด และ Joint รวมทั้งบริเวณสมอยึด (Anchorage)
- ตรวจสอบเหล…

คานคอดิน

รูปภาพ
Method statement of Ground Beam จาก คานคอดิน
1. ทำการบดอัดดินให้ได้ตาม Spec ที่ Design ไว้ โดยทั่วไปใช้ที่ 95% Modify Poctor หรือ CBR > 20
2. Check ระดับ และ Alignment เพื่อหาระยะคาน และลดระดับเพื่อเท Lean Concrete
3. เท Lean Concrete หนาประมาณ 5 Cm. โดยเข้าแบบเผื่อ หน้าคานไว้ข้างละประมาณ 10 Cm. เพื่อสะดวกต่อการเข้าแบบ
4. วาง Alignment ของคานโดยตีเส้นขอบคานหรือ off set บน Lean ไว้
5. ทำการลงเหล็กเสริมตาม Detail เหล็กคาน ซึ่งอาจทำที่หน้างานหรือประกอบแล้วยกมาก่อตั้งก็ได้
( โดยเหล็กบนระยะต่อคานไม่ควรอยู่บริเวณหัวเสา หรือตำแหน่งคานควรมากกว่า 0.3 L เพราะบริเวณ
ใกล้หัวเสาจะเกิดแรงเฉือนมาก และเหล็กล่างก็ไม่ควรต่ออยู่ตรงกลาง Span เนื่องจากรับ Moment มากกว่าที่ยืน
6. ทำการเข้าแบบข้างโดยยึดตีนล่าง โดยให้แบบในเสมอเส้นเต้าที่ตีไว้ แล้วยึดให้แน่น ทำทั้ง 2 ด้าน
7. ตีค้ำยันปากแบบไว้ก่อน แต่ยังไม่ต้องยึด ทำการจับฉากหัวไม้แบบให้ได้ฉากจริงทั้ง 2 ข้าง แล้วดึง……
เพื่อจัดแนวของปากแบบ Check ระยะปากแบบให้ได้จึงค่อยรัดปากแบบให้แน่น
8. ทำการวางระดับเทไว้ข้างแบบโดย Surveyer (ในกรณี Lean ไม่ได้ระดับ) หรืออาจดึงระดับจาก …

การสำรวจพื้นที่เพื่อการถมดิน

รูปภาพ
การสำรวจพื้นที่
1 ตรวจสอบแนวเขตที่ดินที่จะทำการก่อสร้าง
2 ทำวงรอบโครงการและค่าระดับ คร่าวๆ
3 หาข้อสรุปกับเจ้าของโครงการว่า งานนี้ต้องถมหรือตัดดิน

4 งานรื้อย้ายต้นไม้และวัชพืช ขยะ ดินเลน ออกจากพื้นที่
5 ปรับบดอัดดินเดิม
6 ตรวจสอบและแก้ไขดินอ่อน (Soft Spot)
7 งานถมดินพร้อมบดอัด ปรับระดับให้ได้ตามสเป็ค
8 การทดสอบดินถม
9. กรณีการถมสระน้ำเก่า
9.1. ทำการสูบน้ำออกจนหมด
9.2. ขุดลอกเอาขี้เลนออกให้หมด จนถึงชั้นดินแข็ง
9.3. ทำการถมด้วยทรายหยาบโดยทำการถมเป็นชั้นๆ ชั้นละ 50 cm. แล้วบดอัดด้วยรถบด
9.4. ทำการทดสอบโดยวิธี ตามหลักวิศวกรรม

การสำรวจสภาพดินเพื่อการออกแบบงานที่เกี่ยวข้อง

งานเสาเข็ม

ข้อปฎิบัติเพื่อลดการแตกร้าวของพื้นอัดแรง

การปฏิบัติเพื่อลดการแตกร้าวของพื้นคอนกรีตอัดแรง
1. หลักการและเหตุผล
1.1 การแตกร้าวของพื้นคอนกรีตส่วนมากเกิดจาก
- การหดตัวของคอนกรีต ( Shrinkage )
- การสูญเสียน้ำเร็วเกินไป อันเนื่องมาจากการบ่มไม่ดี
- พื้นคอนกรีตยึดรั้งกับชิ้นส่วนที่มี Stiffness สูง
- การสูญเสียแรงในลวดอัดแรงทำให้แรงอัดในคอนกรีตต่ำ
- การแตกร้าวที่มุมเว้า เนื่องจาก Tensile stress
- การแตกร้าวเนื่องจากการเทคอนกรีตติดกับคอนกรีตที่เทไว้ก่อนแล้ว
2. ข้อควรสังเกต และข้อปฏิบัติเบื้องต้น
2.1 คอนกรีตที่มีส่วนผสมของน้ำ ( ต่อลูกบาศก์เมตร ) มากจะเกิด Shrinkage มาก
- ห้ามเติมน้ำเพื่อเพิ่ม Slump
- เมื่อเกิดฝนตก หรือมีการรดน้ำลงบนกองทราย หรือหินจะต้องคำนวณหาปริมาณน้ำแล้วนำมาหักลบเพื่อลด
ปริมาณน้ำที่ผสมคอนกรีต
2.2 การบ่มคอนกรีตควรกระทำโดยเร็วที่สุดหลังจากการเทคอนกรีตและแต่งผิวแล้ว
- การป้องกันแสงแดด ส่องโดยตรงต่อคอนกรีตที่ยังไม่ได้บ่ม
- การป้องกันมิให้มีลมผ่านผิวคอนกรีตที่ยังไม่ได้บ่มโดยตรง
2.3 พื้นคอนกรีตอัดแรง ซึ่งติดกับโครงสร้างที่มี Stiffness สูง เช่น ปล่องลิฟท์ กำแพงข…

การทำถนนคอนกรีต

Method Statement of RC. Road
1. การเตรียมการ
1.1
ชั้น Sub base ถึงลูกรัง Test Field Density ความหนาแน่นอย่างน้อย 95% Modify Standard
Proetor ขุดลึกตัวอย่างละ 20 cm.
1.2
ชั้นทรายรองพื้น ใช้ทรายหยาบ หรือ ทรายถม
2. ขั้นตอนการทำงาน
2.1
งาน Cleaning เอาต้มไม้, รากไม้, เศษวัสดุ และส่วนที่เป็นโคลนเลนออก แล้วทำการบดอัดดินเดิม
2.2
ตรวจสอบความหนาในสนาม ( Field Density Test ) โดยวิธี Sand cone method กำหนดประมาณ
1500 m2 ต่อจุด ทั้งนี้ขึ้นอยู่กับสภาพหน้างาน
2.3
การตั้งแบบเทคอนกรีต ปกติการเทคอนกรีต ควรเทให้เต็มความยาวของ Expansion Joint
- ตั้งแบบโดยใช้แบบไม้เนื้อแข็งให้ได้แนวและระดับ ความคลาดเคลื่อนไม่เกิน + 2 mm ทำการ
ค้ำยันให้แข็งแรง
- ลงทรายความหนาตามแบบ ปรับระดับและบดอัดด้วยเครื่องตบดิน ( Vibroplate )
- วาง Wire mesh , วางตำแหน่ง Dowel Bar, Tie Bar ตามแบบ
- เทคอนกรีต และปาดหน้าด้วยเหล็กกล่อง 2" x 4"
- Finishing ผิวคอนกรีตด้วยการขัดหยาบ โดยเครื่องขัดใส่ถาด
- การขูดหน้าลายด้วยลวด หรือไม้กวาด
2.4
การถอดแบบ และเทคอนกรีตครั้งต่อไป ควรให้คอนกรีตที่เทไปแล้วมีอายุอย่างน้อย 24 ชม.
เพื่อ…

ข้อกำหนดการดึงลวดในพื้น Postension

ข้อกำหนดการดึงลวดขั้นต้น (Pre - Stressing)
1
หลักการและเหตุผล
เพื่อลดการแตกร้าว Shrinkage Crack ของพื้นคอนกรีต อันเนื่องจากการเทคอนกรีตแบบ Strip
ยาว 50-60 เมตร
2
ข้อกำหนด การดึงลวดขั้นต้น
2.1
หลังจากการเทคอนกรีตพื้นแต่ละ Strip 2.5-3.0 วัน (60-72 ชม.) ให้ทำการดึงลวด
อัดแรงในทิศทางตามยาวของ จำนวนครึ่งหนึงบนลวดทั้งหมด (เส้นเว้นเส้น) ด้วย
แรง 10 ตัน ต่อเส้น (กรณี สมอยึดแบบ 3 เส้น ให้ดึงลวดแต่ละกล่ม เพียงเส้นเดียว
แรง 15 ตัน) (ก่อนดึงลวดต้องพ่นสี Mark ปลายลวดเพื่อเตรียมดพเนินการวัด
Elongation ตามปกติ แต่ยังไม่ต้องวัด Elongation ในขณะนี้)
2.2
กรณีที่สมอยึดตัวสุดท้ายอยู่ห่างจากขอบ Concreting Joint น้อยกว่า 0.40 เมตร ยัง
ไม่ต้องดึงลวดที่สมอยึดตัวนั้น แต่ให้ดึงพร้อมกับลวดใน Strip ถัดไป
2.3
กรณีที่ดึงลวดตามข้อ 2.1 แล้วเกิดการแตกร้าว หรือรอยร้าวที่คอนกรีต บริเวณหัว
สมอ ยึดให้ลดแรงดึงจาก 10 ตัน เหลือ 8 ตัน
2.4
เมื่อเทคอนกรีตครบทุก Strip แล้ว 2.5-3.0 วัน (60-72 ชม.) แต่กำลังอัดของคอนกรีต
ยังต่ำกว่า 240 ksc. ให้ทำการดึงลวดอัดแรงในทิศทางตามขวาง ของ Strip จำนวน
ครึ่งหนึ่งบนลวดอัดแรงทั้งหมด (เส้นเว้นเส้น) ด้วยแรง 10 ตันต่อ…

Stressing for Postension slab

STRESSING
1. อุปกรณ์การ STRESSING
1.1 เครื่องมือและอุปกรณ์การดึงลวดอัดแรง
- Hydraulic Pump
- Hydraulic Jack

- CCL Mastermatc, Proving Ring
หมายเหตุ การดึงลวดจะกระทำเมื่อกำลังอัดประลัยคอนกรีตรูปทรงกระบอกไม่น้อยกว่า 240 กก. / ตร.ซม.( 75 % Strength design)
และวัดค่า Elongation
2. การ STRESSING
2.1 หลังจากการเทคอนกรีตพื้นแต่ละ Strip 2.5 - 3.0 วัน ( 60 - 72 ชม. ) ให้ทำการดึงลวดอัดแรงในทิศทางตามยาวของ
จำนวนครึ่งหนึ่งของลวดทั้งหมด ( เส้นเว้นเส้น ) ด้วยแรง 10 ตันต่อเส้น ( กรณีสมอยึดแบบ 3 เส้น ให้ดึงลวดแต่ละกลุ่ม
เพียงเส้นเดียวด้วยแรง 15 ตัน ) ก่อนดึงลวดต้องพ่นสี Mark ปลายลวดเพื่อเตรียมดำเนินการวัด Elongation ตามปกติ
แต่ยังไม่ต้องวัด Elongation ในขณะนี้
2.2 กรณีที่สมอยึดตัวสุดท้ายอยู่ห่างจากขอบ Concreting Joint น้อยกว่า 0.40 เมตร ยังไม่ต้องดึงลวดที่สมอยึดตัวนั้น แต่
ต้องดึงพร้อมลวดใน Strip ถัดไป
2.3 กรณีที่ดึงลวดตามข้อ 2.1 แล้วเกิดการแตกร้าว หรือรอยร้าวที่คอนกรีต บริเวณหัวสมอยึดให้ลดแรงดึงจาก 10 ตัน
เหลือ 8 ตัน
2.4 เมื่อเทคอนกรีตครบทุก Strip …

การ่ติดตั้งเสาคอนกรีตสำเร็จรูป

รูปภาพ
Method Statement การติดตั้งเสา Pre - Cast

1. ก่อนการติดตั้งจะต้องตรวจสอบความสมบูรณ์ของเสา
2. ในการยกและขนส่ง จะต้องทำอย่างระมัดระวัง
3. ในขณะที่ติดตั้งเสาจะต้องตรวจสอบตำแหน่งของเสา โดยการทำ Center line ไว้ที่ฐานราก
4. ให้ตรวจสอบการได้ดิ่งของเสา โดยต้องตรวจสอบทั้งสองแกน
5. ให้ตรวจสอบตำแหน่งของปลั๊ก ว่าหันหน้าไปใน ทิศทางที่ถูกต้องหรือไม่
6. ในการเชื่อม Plate ที่เสา Pre - Cast กับ Plate ที่ฐานราก จะต้องเชื่อมเฉพาะที่ได้รับการอนุมัติแล้วเท่านั้น
7. ในการเชื่อม Plate ให้เว้นที่มุมทั้งสี่ด้านไว้ประมาณ 1 ชั่วโมง เพื่อทำการ Epoxy Injet
8. ในการทำ Epoxy Injet ด้วย Sikadur 752 ไว้ดังนี้
8.1 ติดตั้งท่อ Injet ไว้ที่มุมทั้งสี่ด้าน แล้วทำการปิดช่องว่างที่เหลือด้วย Epoxy Injet
8.2 เมื่อ Epoxy Grout แห้งตัวดีแล้ว ให้ทำการ Injet Epoxy ด้วยเครื่อง Injet
8.3 ทำการ Injet Epoxy ไป จนกว่า Epoxy จะไหลออกมาจากท่อ ทั้ง 3 ด้าน แสดงว่า Epoxy ได้เข้าไปเต็มที่ใต้ Plate แล้ว
8.4 ให้ระวังเครื่องจักรจะไปรบกวนเสา Pre - Cast ในขณะที่รอ Epoxy Set ต…

การหล่อเสาคอนกรีตสำเร็จรูป

รูปภาพ
Method Statement Pre - Cast column

1. การเตรียมการ
ตรวจสอบขนาดของแบบที่จะหล่อ ให้ถูกต้องตาม Shop Drawing
ตรวจสอบเหล็กเสริม และสิ่งที่ต้องฝังไว้ในเสาให้ถูกต้องตาม Shop drawing
ตรวจสอบขนาดแผ่นเหล็ก และ dowel ที่จะฝังในคอนกรีต ให้ถูกต้องตามแบบ
ตรวจสอบการเก็บลูกปูน
ตรวจสอบ Strength ของคอนกรีต ที่จะใช้ต้องไม่น้อยกว่า 240 KSC ทรงกระบอก

2. การทำงาน
ตรวจสอบการจี้คอนกรีตให้สม่ำเสมอและเพียงพอ
ตรวจสอบตำแหน่งของแผ่นเหล็ก และสิ่งที่ต้องฝังในคอนกรีต ให้ได้ตำแหน่งตาม Shop drawing

3. หลังการทำงาน
ตรวจสอบการแต่งผิวให้ถูกต้อง
ตรวจสอบตำแหน่งของแผ่นเหล็กและสิ่งที่ต้องฝังในคอนกรีตให้ได้ตำแหน่งตาม Shop drawing


การติดตั้งเสาคอนกรีตสำเร็จรูป

การหล่อเสาคอนกรีตเสริมเหล็กในที่

รูปภาพ
Method Statement for Column Rebar and Form work

ขั้นตอนการผูกเหล็กและเข้าแบบเสา

1. หลังจากเทฐานรกหรือพื้นแล้ว Surveyor จะเป็นผู้มาให้ Line เสา โดยจะให้เป็น Center Line ของเสา ทั้งสองแกน หรือให้เป็น Offset Line ก็ได้
2. การหาตำแหน่งเสาจริงเพื่อตั้งแบบ นายช่าง / Foreman ผู้รับผิดชอบจะเป็นคนหา Line และตีเต๊าเองแล้วจึงตีกรอบ
ไม้ตีนแบบ โดยใช้ไม้ 1 1/2" x 3"
3. ติดตั้งเหล็กเสา มีข้อสังเกต คือ
- ถ้าเหล็กยื่นออกนอกแนวเสาให้แจ้งนายช่างผู้รับผิดชอบทัน
- ถ้ามีปั้นจั่นใช้งาน จะต้องผูกเสาเป็นโครง แล้วใช้ปั้นจั่นยกขึ้นติดตั้งจะประหยัดค่าแรงมากกว่า การผูกเหล็กเส้นในที่
- ถ้าเหล็กเสาสูงมากทำให้เอียงจะต้องใช้สลิงดึงไว้หรือใช้ไม้ค้ำ
- การโผล่เหล็กตอกเสา ( Starter Bar ) เพื่อทาบเหล็กต้องเช็คจากแบบหรือ Spec ว่าต้องต่อเยื้องระยะทาบ 50 % หรือไม่
- เช็คขนาดจำนวนของเหล็กยื่น และระยะห่างเหล็กปลอกให้ตรงตามแบบ
หมายเหตุ ตรวจสอบเหล็กก่อนเข้าแบบเสา
- ผูกลูกปูน Covering ไว้ที่เหล็กยืนเสา

4. ประกอบแบบเสาเป็นโครงตา…

การตรวจสภาพชั้นดิน

รูปภาพ
Method Statement การตรวจสอบสภาพชั้นดิน

เพื่อหาข้อมูลและรายละเอียดของชั้นดินประกอบการออกแบบฐานรากอาคาร ให้เป็นไปอย่างประหยัด และ ปลอดภัย
ตามหลัก วิศวกรรม โดยเจาะดินและเก็บตัวอย่างทดสอบ ทั้งในสนามและในห้องปฏิบัติการ หาค่าความต้านทาน คุณสมบัติทาง
วิศวกรรมและจำแนกชนิดของชั้นดิน เพื่อทำ SOIL PROFILE การทำทดสอบต่าง ๆ ทั้งในสนามและห้องปฏิบัติการทดลอง ให้ถือตามมาตรฐาน ASTM และในระหว่างที่เจาะสำรวจมี SOIL ENGINEER หรือ TECHNICIAN ที่มีความรู้และความชำนาญด้าน SOIL ENGINEERING โดยเฉพาะควบคุมใกล้ชิดตลอดเวลา

วิธีการเจาะสำรวจ
1. การเจาะในชั้นดินอ่อน ให้ใช้ AUGER เท่านั้น สำหรับในชั้นดิน แข็งมาก หรือชั้นทราย ให้ใช้ WASH BORING ได้
2. จะเจาะสำรวจชั้นดิน เก็บตัวอย่างและทดสอบ SPT ความลึกประมาณ 20 เมตร หรือถึงชั้นดินแน่นมาก ที่มีค่า
SPT มากกว่า 50 ครั้ง / ฟุต ไปแล้ว หนาไม่ต่ำกว่า 4 - 5 เมตร แล้วแต่กรณีไหนจะถึงก่อน หรือหยุดเมื่อพบชั้นหน้าหินหรือกรวดแน่นมาก

การเก็บตัวอย่างและทดสอบในสนาม
1. เก็บตัวอย่างที่ความลึก 1.0 , 5, 2.0, และ 3.0 เมตร และต่อไปทุกช่วง 1.5 เมตร และที่ดินเ…

หลักการตัดหัวเข็ม

รูปภาพ
Method Statement for Pile cut off

1. Check ขนาดของ Footing และระดับของ Pile cut off ก่อนลงมือขุด
2. ให้ทำระดับไว้ที่เสาเข็มก่อนขุด การขุดให้เผื่อระยะการทำงานออกไปข้างละประมาณ 0.50-1.00 เมตร
จากแนวขนาดของ Footing โดยการโรยปูนขาว หรือ Mark ตำแหน่งที่ขุดให้แน่นอน
3. ในขณะขุดห้ามกองดินไว้ที่บริเวณปากหลุมเป็นอันขาด
4. เมื่อขุดแล้วปรากฏว่ามีน้ำใต้ดินไหลออกมา ให้ขุดเผื่อ เครื่องสูบน้ำลงได้ และต้องทำบ่อ Sump
เพื่อให้ง่ายต่อการสูบน้ำออก
5. ในขณะขุดดิน จะต้องระวังไม่ให้เครื่องจักรโดนหัวเสาเข็มเป็นอันขาด " จะต้องคอยชี้บอกตำแหน่งให้
Operator รู้ตำแหน่งของเสาเข็ม " โดย Foreman หน้างานต้องระวังในขณะขุดเสมอ
6. การหาระดับตัดเสาเข็ม ให้ Surveyor เป็นผู้ถ่ายระดับมาฝากไว้ให้ และ Foreman เป็นผู้หาค่าระดับ Pile cut off เอง
7. เมื่อขุดเสร็จถ้าเป็นไปได้ควรเท Lean ให้เร็วที่สุด
8. การตัดเสาเข็ม คนงานต้องมีอุปกรณ์ Safety พร้อม เช่น แว่นตา กัน สะเก็ด Ear Plug สายพ่วงสำหรับต่ออุปกรณ์ไฟฟ้า
และ สายไฟ จะต้องไม่แช่น้ำเด็ดขาด
9. เมื่อตัดเสร็จควรตรวจสอบสภาพของเสาเข…

การป้องกันดินเคลื่อนตัวออกด้านข้าง

Method Statement for Protect soil sliding

ขั้นตอนการป้องกันดินเคลื่อนตัวออกด้านข้าง

1. การเตรียมการ
1.1 ตรวจสอบสภาพพื้นที่ อาคารข้างเคียงที่จะป้องกันความเสียหายจากการตอกเข็ม
1.2 วางแผน Line การขุดล่วงหน้าสำรวจดูว่ามีท่อหรือสิ่งก่อสร้างอยู่ในพื้นที่ หรือ Line ที่จะขุดหรือไม่
1.3 เตรียมเครื่องจักรให้พร้อม Backhoe, รถหกล้อเล็ก

2. วิธีการขุดคูดินป้องกันแรงสั่นสะเทือน
2.1 วาง Line โดยการโรยปูนขาว หรือ ตอกหมุด Peg เป็นช่วง ๆ ตลอดความยาวของอาคารที่จะป้องกัน
2.2 ขุดลอกดินตลอดแนวที่จะป้องกันโดยใช้ Backhoe หรือ JCB ในการขุดถ้าพื้นที่ไม่พอที่จะ Stock ดินควรใช้
รถหกล้อวิ่งดินออกไป Stock ข้างนอก
2.3 ขุดลอกดินให้ลึกประมาณ 1.00 ม. กว้าง ประมาณ 1.00 เมตร ยาวตลอดแนวอาคารที่จะป้องกัน
2.4 เมื่อขุดร่องเสร็จให้ปล่อยน้ำเข้าให้เต็มร่อง เพื่อช่วยลดแรงสั่นสะเทือนในระดับ บน ๆ
หมายเหตุ ป้องกันแรงสั่นสะเทือนได้ในระดับบน ๆ และการเคลื่อนตัวด้านข้างไปยังอาคารข้างเคียง

3. วิธีในการป้องกันความเสียหายจากการสั่นสะเทือนและการแทนที่ดิน
1 วิธีตอก Sheet Pile

การตรวจค่ายุบตัวของคอนกรีต

รูปภาพ
Method Statement of Slump test

อุปกรณ์

1. โคนรูปทรงกรวยตัดเส้นผ่านศูนย์กลางด้านบน 10 ซ.ม. และด้านล่าง 20 ซ.ม. สูง 30 ซ.ม. มีหูจับ
และแผ่นเหล็กยื่นออกมาให้เท้าเหยียบทั้ง 2 ข้าง
2. เหล็กกระทุ้งขนาดเส้นผ่านศูนย์กลาง 16 ซ.ม. ยาว 60 ซ.ม. ปลายกลม มน
3. แผ่นเหล็กสำหรับรอง
4. ช้อนตัก เกรียงเหล็ก ตลับเมตร หรือ ไม้วัด

วิธีทดสอบ
1. นำอุปกรณ์จุ่มน้ำให้เปียก
2. วางแผ่นเหล็กลงกับพื้นราบ นำโคนขึ้นวางใช้เท้าเหยียบ หูจับ ทั้ง 2 ข้าง
3. ใช้ช้อนตัก ตักคอนกรีตใส่ลงในโคนโดยแบ่งเป็น 3 ชั้น แต่ละชั้นให้มีปริมาตรเท่า ๆ กัน
ชั้นที่ 1 ใส่คอนกรีต ในโคนสูงประมาณ 6-7 ซ.ม. กระทุ้งด้วยเหล็กกระทุ้งชั้นละ 25 ครั้ง
ให้กระจายทั่วผิวหน้าอย่างสม่ำเสมอ ตัดคอนกรีตใส่ในชั้นที่ 2 ประมาณ 9 ซ.ม. กระทุ้งอีก 25 ครั้ง
ให้ทะลุลงไปชั้นแรกด้วย ชั้นที่ 3 ใส่จนเต็ม กระทุ้งให้ทุละลงชั้นที่ 2 จำนวน 25 ครั้ง ทั่วบริเวณ
ผิวหน้าแล้วปาด ผิวหน้าคอนกรีตให้เรียบร้อย ทั้งทำความสะอาด บริเวณโคน และแผ่นเหล็กรองให้เรียบร้อย
4. ดึงโคนขึ้นตรง ๆ ไม่ต้องหมุน
5. วางโคนลงข้าง ๆ ของกองคอนกรีต แล้ววัดค่า…

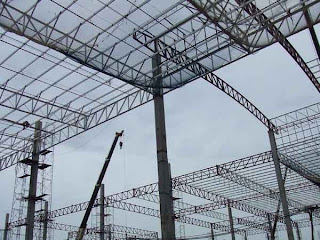

งานติดตั้งโครงหลังคาเหล็ก

รูปภาพ
Method Statement การติดตั้งโครงหลังคา

1. ให้ตรวจสอบความหนาของสีให้ถูกต้อง ตัวอย่าง
- Sale area Rust paint 50 Microns + Acrylcote Finish 75 Microns + Acrylcote Finish 75 Microns
- Loading area Rust paint 50 Microns + Rust paint 50 Microns
- Office area, Food court, Lease area Rust paint 50 Microns + Rust paint 30 Microns
- Fresh market, Home center Rust paint 50 Microns + Acrylcote Finish 75 Microns + Acrylcote
Finish 75 Microns
2. ให้ตรวจสอบ Dimension ของ Plate ที่จะยึดกับเสา Post ให้ตรงกับหน้างานตามความเป็นจริง ถ้ามีการปรับแก้ให้ปรับแก้
ที่ด้านล่างก่อนยกขึ้น
3. ให้เริ่มการติดตั้ง Truss ที่ Grid line ช่วงกลาง
4. ในการติดตั้ง Truss จะต้องติดตั้งให้เสร็จเป็น Block เลย ห้ามติดตั้งโดยที่ไม่ได้ยึด Truss เป็นรูปสี่เหลี่ยม
5. เมื่อติดตั้ง Truss ผ่านไป 2 Grid line ให้เริ่มทำการติดตั้งแปตาม Truss แล้วทำการใส่ Turn buckle ให้เสร็จ ห้ามติดตั้ง
Truss อย่างเดียว จะต้องทำให้สมบูรณ์
6. ในการติดตั้งแป ห้าม …

Super flatfloor V.1

Method Statement for flat slab
1. เตรียมพื้นที่สำหรับเท Lean concrete ฉีดน้ำยากันปลวกตลอดพื้นที่ แล้วปูพลาสติก หนา 0.2 mm.
2. เท Lean concrete หนา 5 cm. ปาดระดับให้เรียบพอประมาณ (ระดับของ Lean concrete อยู่ระดับเดียวกับ
Drop - panel)

3. กำหนดแนวการเทพื้น เพื่อจะได้ทำการ Set เหล็กฉากปรับระดับ โดยขนาดของ Bay ในการเทนั้นไม่ควรใหญ่
มากนัก จะทำให้การควบคุมระดับทำได้ยาก วิธีการในการ Set เหล็กฉาก คือ
- กำหนดแนวในการวางเหล็กฉาก ไม่ควรห่างเกิน 6 m. (ความยาวของเหล็กกล่องปาดปูน)
- ใช้เหล็ก DB 12 ยาว ประมาณ 15 cm. เชื่อมกับแผ่น Plate เพื่อวางเป็นแนว ขาไกด์
- เชื่อมเหล็ก L - 30 x30 x 5 mm. เข้ากับ ขาไกด์ เพื่อใช้เป็นเหล็กฉากปรับระดับ

- Joint แนวริมด้านข้าง ใช้ตาข่ายกั้น Joint โดยใช้ลวดผูกกับเหล็กพื้นให้แน่นและได้ดิ่งเพื่อป้องกัน
คอนกรีตล้นออกมาก
4. ก่อนการเทควรทำการตรวจสอบ
- การวางเหล็กพื้น ระยะห่างของเหล็ก การเสริมเหล็กเสริมพิเศษให้ครบถ้วน ระยะ Covering ของปูน
- กรณีของการเท Bay ต่อจาก Bay ที่เทมา…

การทำ Trial Mix for Concrete

รูปภาพ
Method Statement Trial Mix

1. ตรวจสอบ Strength ของคอนกรีต กับผู้ออกแบบ ใช้ 240 ksc Cy และ 280 ksc Cy ที่ Slump 75+2.5 cm.
2. ให้เก็บตัวอย่าง ที่ 3 วัน 3 ลูก ของ Strength 280 ksc Cy
ให้เก็บตัวอย่าง ที่ 7 วัน 3 ลูก ของ Strength 240 ksc Cy และ 320 ksc Cy
ให้เก็บตัวอย่าง ที่ 14 วัน 3 ลูก ของ Strength 240 ksc Cy และ 320 ksc Cy
3. นัดกับ Plant Concrete เพื่อทำการเก็บตัวอย่าง โดยต้องตรวจสอบ Slump และ Strength ให้ถูกต้อง
4. ให้นำตัวอย่างขึ้นมาจากบ่อก่อน 1 วัน ก่อน ที่จะทำการทดสอบ
5. ทำการ Cab หัวตัวอย่างก่อนการทดสอบ
6. นำผลทดสอบทั้งหมดมาเขียนเป็นกราฟ

การตรวจสอบค่ายุบตัวของคอนกรีต

การจี้คอนกรีต ที่ถูกต้อง

รูปภาพ
Method Statement of Vibrators. (Internal Vibrators Type)

1. ต้องจุ่มหัวจี้ลงไปตลอด ความลึกของคอนกรีตสด แล้วจี้ไปถึงชั้นล่างด้วย
2. การจี้เขย่าต้องให้ทั่วบริเวณคอนกรีต โดยต้องกำหนดระยะการจี้ที่ถูกต้องเพื่อให้เกิดประสิทธิภาพสูงสุด
ในการอัดแน่น
3. เมื่อจี้เขย่าเสร็จแล้ว ควรดึงหัวจี้ขึ้นอย่างช้า ๆ เพื่อให้ช่องเปิดที่เกิดจากหัวจี้ปิดตัวเองเข้าสนิท ไม่มีฟองอากาศขังอยู่

งานฐานรากอาคาร

รูปภาพ
Method Statement Of Footing

1. Surveyor เป็นผู้หา Grid line ให้ แล้ว Foreman เป็นผู้หาตำแหน่งของ Footing เอง
2. ถ้าพบว่าตำแหน่งของ Center line ไม่ถูกต้องหรือแปลก ๆ ไป ให้ตาม Surveyor มาช่วย
Recheck อีกครั้ง แต่ ถ้ายังไม่ถูกต้องให้แจ้งวิศวกรทราบ
3. Foreman จะต้องเป็นผู้หาระยะเสาเข็มหนีศูนย์ Pile Deviation เผื่อส่งเป็น Record ให้ วิศวกร



เส้น Grid line

เส้นทิศทาง Pile Deviation


4. เมื่อได้ตำแหน่งของ Center line แล้วให้ทำการหาขนาดของ Footing โดยการตีเส้นบอกขนาดให้ชัดเจน
แล้วทำการประกอบแบบและลงเหล็กเสริม

งานเท Concrete

1. เมื่อเข้าแบบและลงเหล็กเสร็จเรียบร้อยแล้วให้ตรวจสอบ ดังนี้
- เหล็กของ Footing ครบหรือไม่, Covering ได้ตามแบบหรือไม่
- ตรวจสอบขนาดของแบบ กว้าง, ยาว, สูง ว่าถูกต้องหรือไม่ และจะต้องได้ดิ่งและแนวที่ถูกต้อง
- ตรวจสอบจำนวนเหล็กเสริมของเสา, ขนาดเหล็กปลอ…

งานตอกเสาเข็ม

รูปภาพ
Method Statement of Pile Driving work

1. การเตรียมการ
1.1 แบบแปลนและผังของโครงการ
1.2 การวางแผนการตอกเสาเข็ม (Piling Sequence) แบบฟอร์มที่ใช้ในการตอกเข็ม (Daily piling record , Pile driving record)
1.3 วิธีการตรวจสอบเข็ม (Pile load test , Static test)
1.4 การทำ Pilot test pile , จำนวน Pilot pile คิดตามสัดส่วนของพื้นที่โครงการ
1.5 เอกสารรายการคำนวณเสาเข็ม , รายการคำนวณ Blow count

2. การดำเนินงานตอกเสาเข็ม (Pilot Pile Test)
2.1 วางผังโครงการโดยใช้พิกัดค่า Coordinate ตามแบบแปลนที่กำหนด โดยอ้างอิงจากหมุด BM เดิม (from existing building )
2.2 ตำแหน่งเข็มอ้างอิงตามค่า Coordinate ของโครงการและแบบแปลน ที่จัดขึ้นโดย Designer (Recheck By Consultant)
2.3 ทำการตอกเข็มตัวอย่าง (Pilot test pile) เพื่อหาขนาด และ ความยาวของเสาเข็ม เพื่อเสนอขออนุมัติ จากเจ้าของโครงการ …

หลักการง่ายๆในการเปิดหน่วยงานก่อสร้างใหม่ ของ Project Manager

รูปภาพ
เปิดโครงการใหม่ สิ่งที่ Project Manager ต้องให้ความสำคัญและต้องทำ
1 Faclity
2 Site Office
3 Progress of work
สามสิ่งที่ต้องทำควบคู่กัน
Facility
1.1 Facility for staff จัดหาที่พักสำหรับ staff ถ้า staff ที่ย้ายมาเริ่มงาน ควรมีที่พักสะดวกสบายใกล้ที่ทำงาน ไม่แออัด วางแผนแก้ปัญหาเรื่องน้ำ,ไฟ และรถรับส่ง
1.2 Facility for Labour จัดหา Labour Camp แบ่งเป็น 2 กรณี
1.2.1 สร้าง Camp เองกรณีโครงการยาวนานมากกว่า 1 ปี หรือโครงการอยู่ในพื้นที่ทุรกันดาร
1.2.2 เช่า ตึก/ อาคาร กรณีโครงการระยะสั้นหรือมีอาคารขนาดใหญ่ใกล้เคียงพื้นที่ก่อสร้าง
ข้อแนะนำในการจัดหา Labour Camp ปัญหาที่อาจเกิดขึ้น คือ คนงานเยอะ แต่ไม่ได้เตรียมแผนเรื่องน้ำ ,ไฟ ถ้ามีปัญหาเรื่องน้ำ,ไฟ จะก่อให้เกิดปัญหาต่อคนงาน และ Progress of work อย่างมาก เรื่อง น้ำประปา, ไฟฟ้า ถ้าเป็นบ้านพัก/ หอพัก Staff จะไม่ค่อยมีปัญหาเนื่องจากมีการติดตั้งไว้แล้ว กรณีเป็น Labour Camp คนงานพักอาศัยจำนวนมาก Project Manager ต้องดำเนินการดังนี้
ทำเองหรือมอบหมายให้ Safety ไปติดต่อส่วนราชการที่เกี่ยวข้อง เช่น
การไฟฟ้าส่วนภูมิภาคสาขา..............การดำเนินการคือ ไปแจ้งความประสงค…
